現在的建築工程上,越來越多的項目使用加氣混凝土砌塊。國家對環保的重視,使黏土磚的供應不斷減少,大多數地方都開始推廣使用加氣混凝土砌塊這種節能材料。
加氣混凝土的施工工藝標準是什麽樣的呢?今天小編給大家做個簡單的介紹。

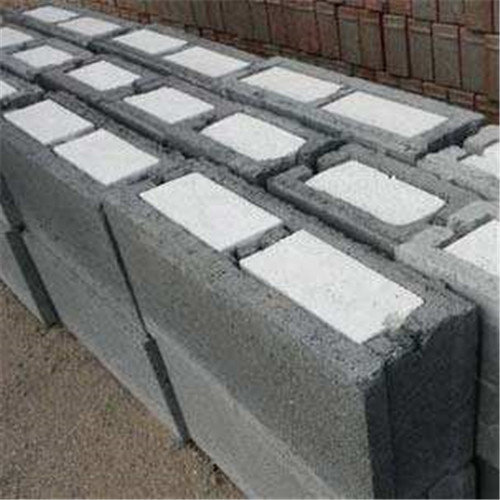

加氣混凝土原材料要求上墻的齡期必須大於28天,抗壓強度不能小於3.5Mpa。加氣混凝土一般都是成捆打包運送到工地現場,在搬運過程中一定要註意,極易造成缺零掉角的現象發生。所以人工搬運過程中一定要對班組做好相關的交底工作。加氣混凝土運到現場,要劃定專門的區域進行堆放。這些地方要進行墊高,搭設遮雨棚,防止加氣混凝土砌塊被雨淋。如果現場條件不具備的情況下,當天運送過來的要馬上轉運到施工樓層內,防止淋雨。加氣混凝土砌塊的加工要用專門的切割機進行切割,嚴禁在施工現場隨意砍斷。對於缺零掉角嚴重的部位,要切斷後再使用。
開始砌築前,砌築部門要做好排磚圖,在圖紙上標註出門窗洞口的尺寸位置,開關,接線盒的位置,線槽的走向,拉結筋的布置,構造柱的位置,門窗過梁的設置,窗臺的尺寸等。排磚圖要經過現場監理及建設單位確認後實施,實施前還要對班組的作用人員進行一次詳細的技術交底工作,將本工程的實際情況,施工環境,質量要求,驗收標準等進行詳細的交底。
對於墻頂需要使用的三角塊,門窗洞口周邊使用的預制塊提前與廠家聯系,施工前運到現場。對這些小構件的使用,建議直接找成品廠家購買,現場如果自己制作需要花費的成本會更高,質量也沒有太大的保證。
砌築前根據主體施工時留下的軸線控制線,先將墻體的定位線放出來,建議將墻體兩面均放出,這樣施工時更能保證施工質量。同時對有水的房間按設計圖紙的要求將混凝土翻邊施工完成,施工過程中必須註意新老混凝土接口處的處理,防止出現漏水的現象。
根據圖紙要求進行拉結筋的施工,拉結筋施工完成後要對拉結筋進行拉拔試驗,合格後才能進行墻體砌築。很多的單位往往對拉結筋不重視,有些植筋後隨手就可以拉出來,這樣的質量是遠達不到質量要求的。
加氣混凝土砌塊底部必須先砌築200高的頁巖實心磚。第一皮磚必須嚴格按控制線進行定位施工,作為後續施工的基準。砌築過程中必須保證灰縫飽滿,一般以8-12mm為宜。砌築過程中要進行雙面掛線,保證墻體的平整度,要隨時用吊錘進行垂直度的檢測和校正,保證墻體的垂直度。窗臺在澆築過程中要保證內高外低,防止雨水往室內滲透。圈梁及構造柱按設計圖紙要求進行留設,構造柱要留好馬牙槎,按先退後進的順序進行施工。門垛小於10cm的要現澆施工,便於在安裝門時進行固定。
墻體頂部砌築斜磚,中間和兩端部位使用三角形預制塊。頂磚砌築的時間必須等墻體砌築完成後14天才能砌築,避免後續施工時出現開裂的現象。很多施工單位不註意,作業班組一次性到位,導致粉刷後出現開裂的現象很普遍。
砌築完成後要做好實測實量工作,將墻體砌築的相關數據上墻,不符合質量驗收要求的要及時分析原因,采取有針對性的措施進行整改,有效的保證現場的施工處於受控狀態。
歡迎大家留言探討
